工事進捗レポート

2026年2月

外観

2026/2/28

西側から見た建物全景です。足場もタワークレーンも無くなったのでやっと全景を見れるようになりました。

西面の外観写真

外観

2026/2/28

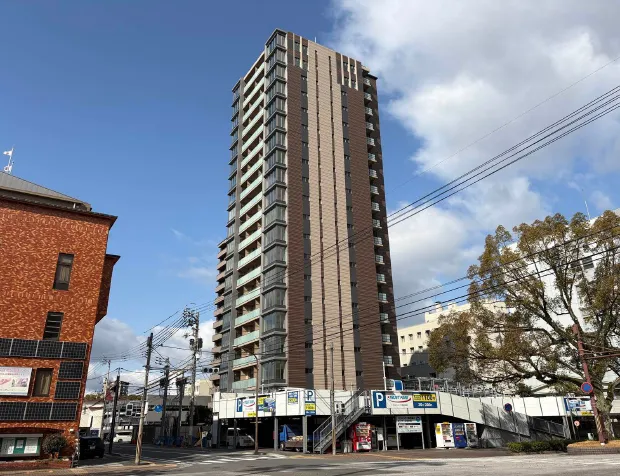

東側から見た建物全景です。

東面の外観写真

外観

2026/2/28

北側の電車通りから見た外観全景です。

北面の外観写真

外構工事

2026/2/28

最後に残った南面の足場と、タワークレーン等の仮設物が無くなったので、電気、水、ガス等の埋設配管の施工をしています。

埋設配管工事風景

内装工事

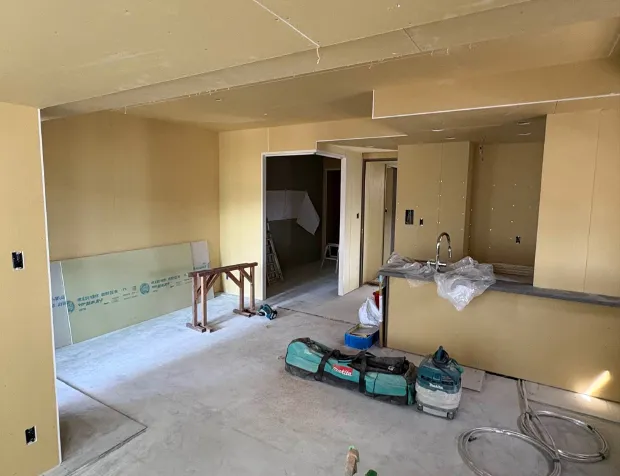

2026/2/28

エントランスの床タイル貼りの作業を行っています。

床タイル貼り作業風景

内装工事

2026/2/16

タワークレーンの本体の解体作業を行いました。オレンジ色の本体が柱を1本残して一番下まで降りてきました。ここから先は、別の移動式クレーンで細かいパーツに分解していきます。

タワークレーン解体作業風景

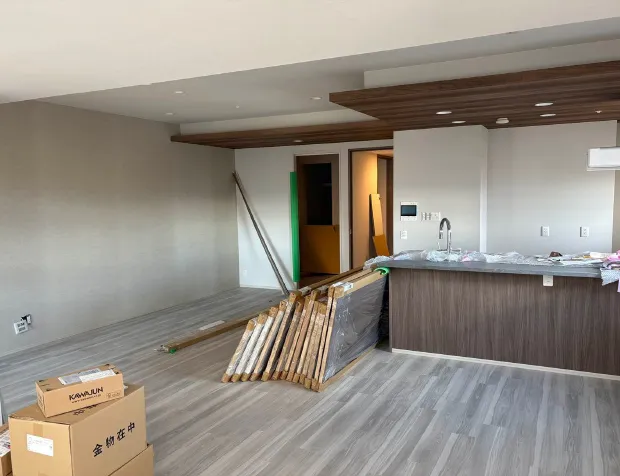

内装工事

2026/2/28

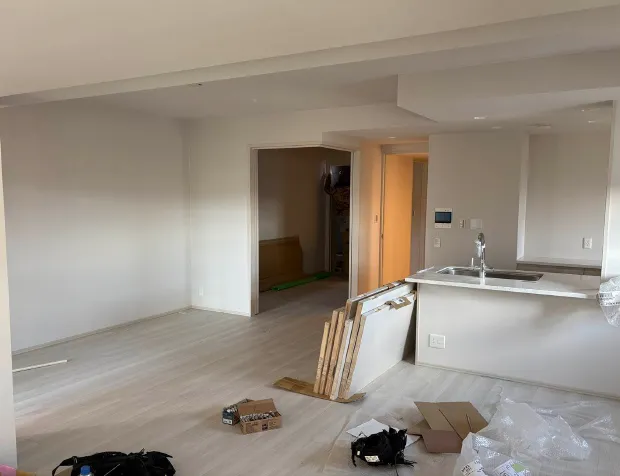

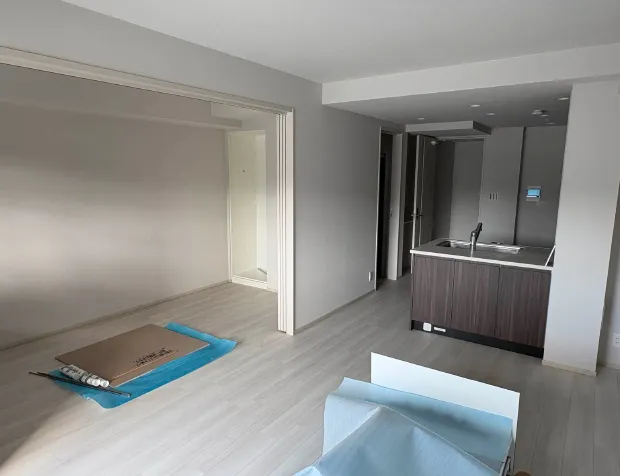

17階での作業は完了し、社内検査を実施中です。

17階内装写真

内装工事

2026/2/28

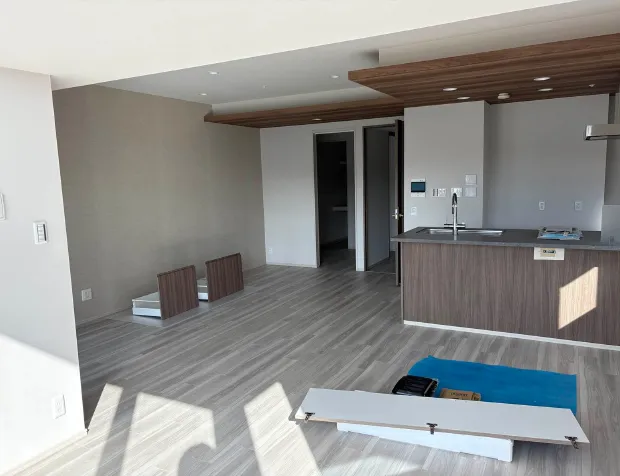

18階での作業は完了し、社内検査を実施中です。

18階内装写真

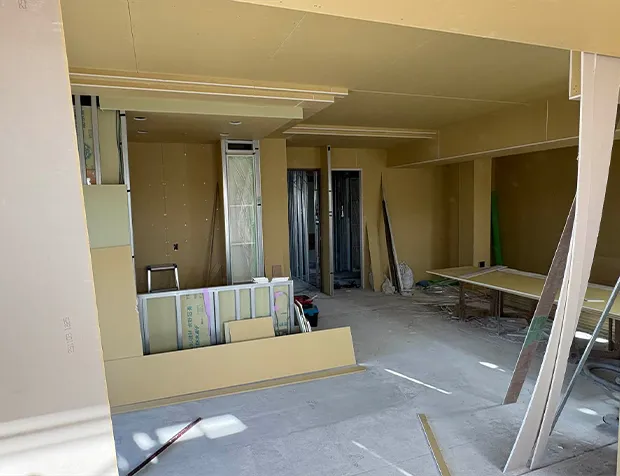

内装工事

2026/2/28

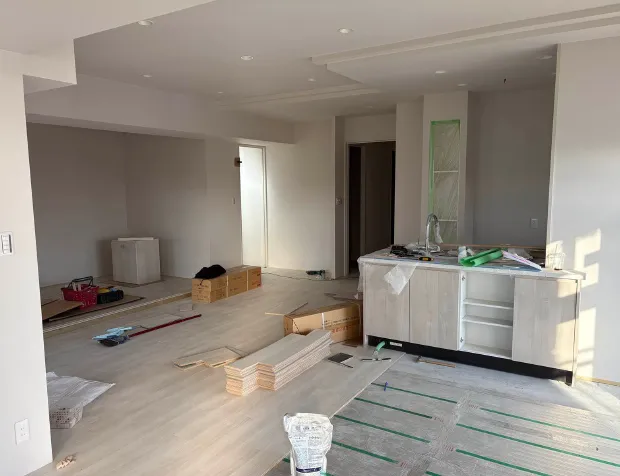

19階での作業は完了し、社内検査を実施中です。

19階内装写真

内装工事

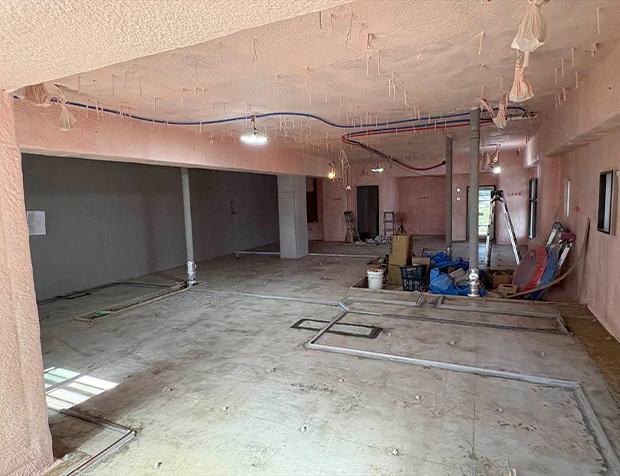

2026/2/28

20階では網戸の吊り込み作業やオプション工事をしています。

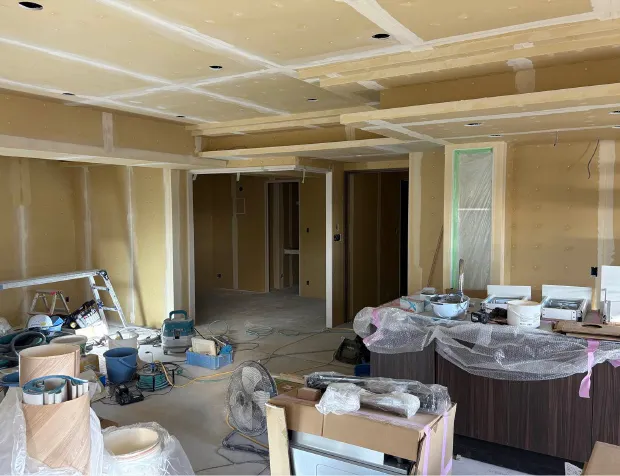

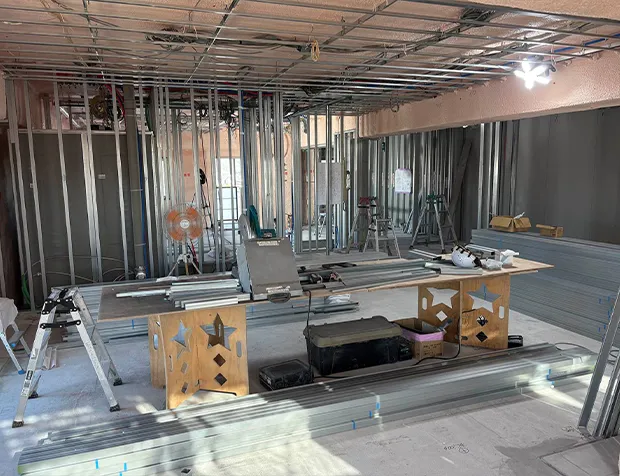

20階内装工事風景

2026年1月

外観

2026/1/31

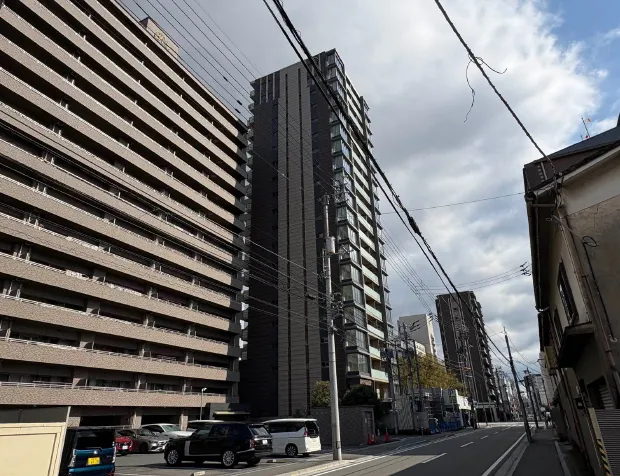

東面の外観です。南面の外部足場の解体をはじめました。2月下旬には全面のタワークレーンを含めて解体完了予定です。

東面の外観写真

外観

2026/1/31

西面の外観です。南面の足場解体作業を進めています。19階20階部分は足場が無くなったので、見晴らしが良くなりました。

西面の外観写真

内装工事

2026/1/31

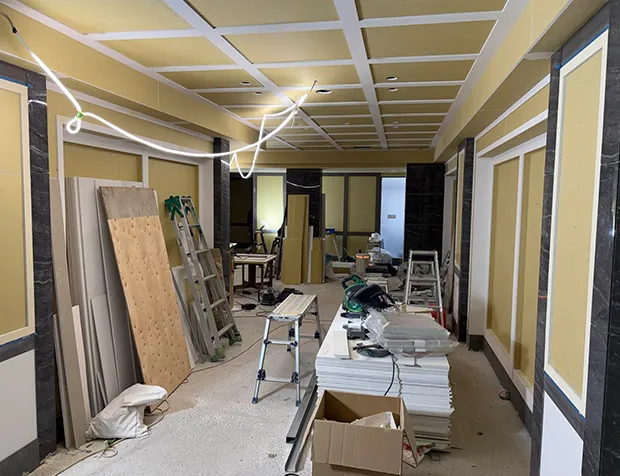

1階エントランスの内装工事を進めています。

エントランス工事風景

外構工事

2026/1/31

機械式駐車場の鉄骨の建て方を行いました。鉄骨の組立作業は4日間くらいで終わって、すぐに形になるのですが、配線や細かい機械の調整作業があるので、2月の中旬くらいまでは作業が残っています。

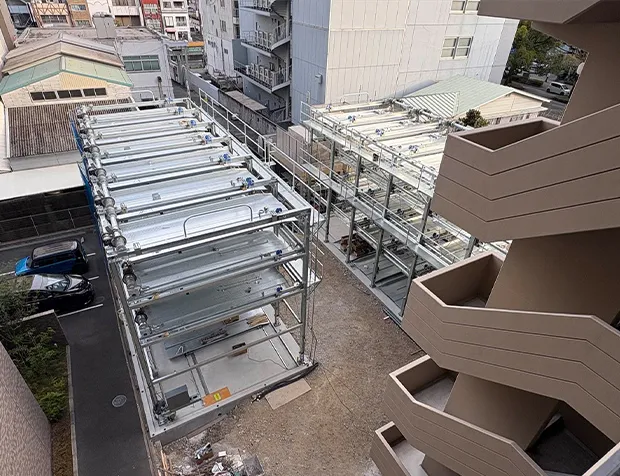

機械式駐車場工事風景

内装工事

2026/1/31

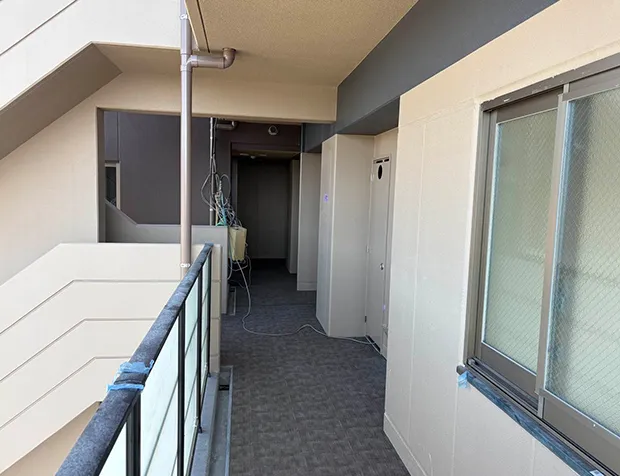

各階の共用廊下の状況です。まだサッシの網戸などは入っていませんが、床のシートの施工が終わって、だいぶ仕上がった印象です。

共用廊下の写真

内装工事

2026/1/31

各階のエレベーターホールの状況です。ここも床、壁が仕上がってきれいになってきました。

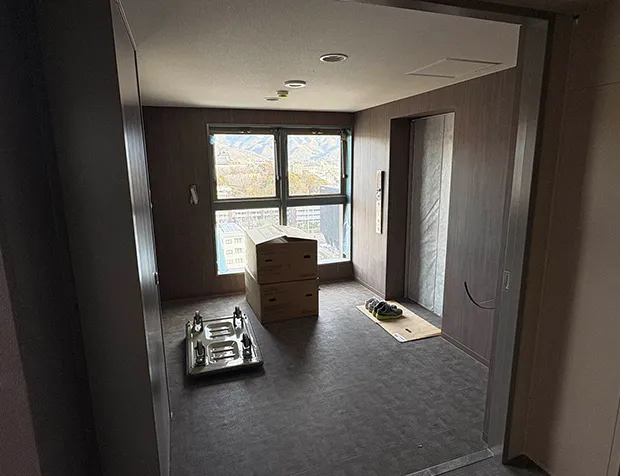

エレベーターホールの写真

内装工事

2026/1/31

17階ではほぼ内装が完了しています。

17階内装工事風景

内装工事

2026/1/31

18階ではほぼ内装が完了しています。

18階内装工事風景

内装工事

2026/1/31

19階ではほぼ内装が完了しています。外部足場が無くなったので見晴らしが良くなりました。

19階内装工事風景

内装工事

2026/1/31

20階では建具の吊り込み作業をしています。

20階内装工事風景

2025年12月

外観

2025/12/26

東面の外観です。南面以外の外部足場の解体が完了しました。残りの足場は、1月下旬から順次解体を行う予定です。

東面の外観写真

外観

2025/12/26

西面の外観です。南面以外の足場解体が完了しました。

西面の外観写真

外観

2025/12/26

1階エントランスの内装工事に着手しました。

1階エントランス写真

外構工事

2025/12/26

機械式駐車場の基礎コンクリートを打設しています。本来は翌年1月に打設する予定でしたが、足場解体が順調に進んだので工程を繰り上げて年末に打設することが出来ました。

外構工事風景

内装工事

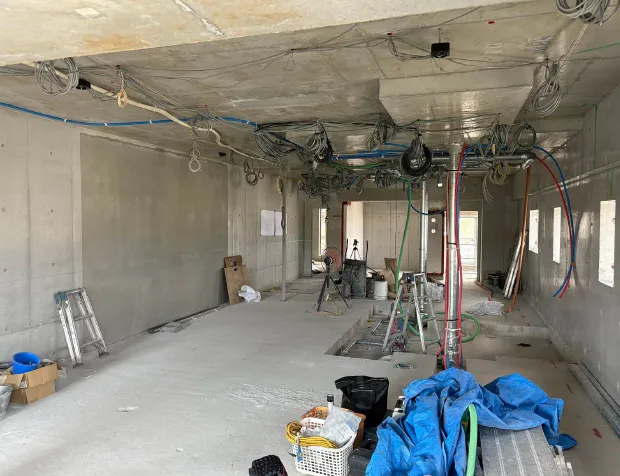

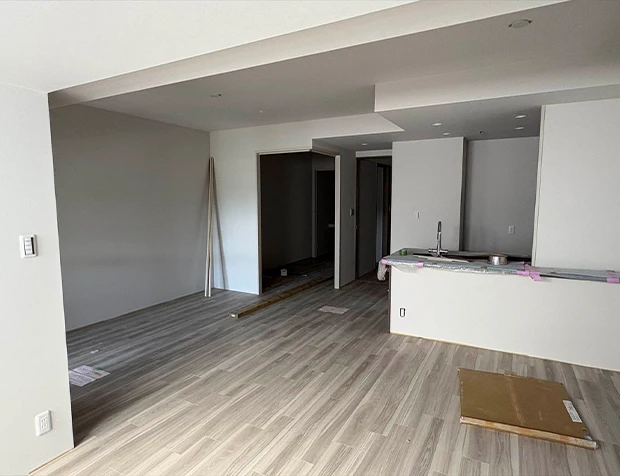

2025/12/26

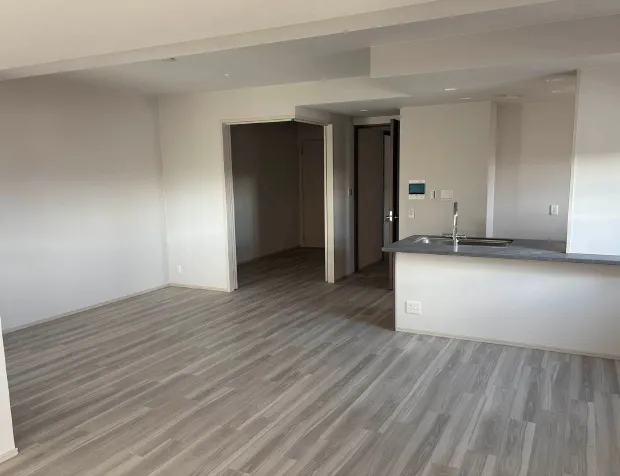

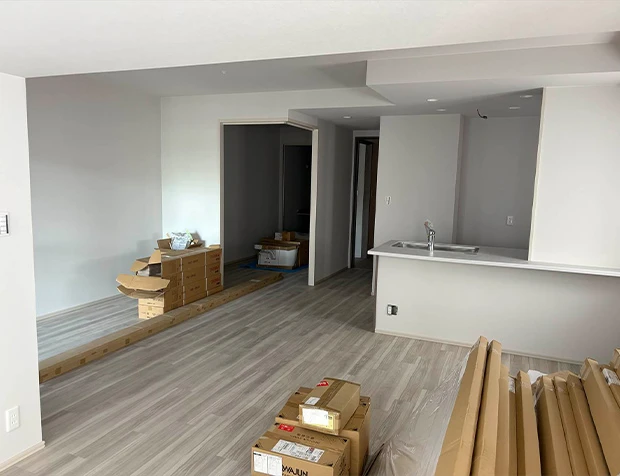

15階はほぼ作業が完了しています。

15階内装工事風景

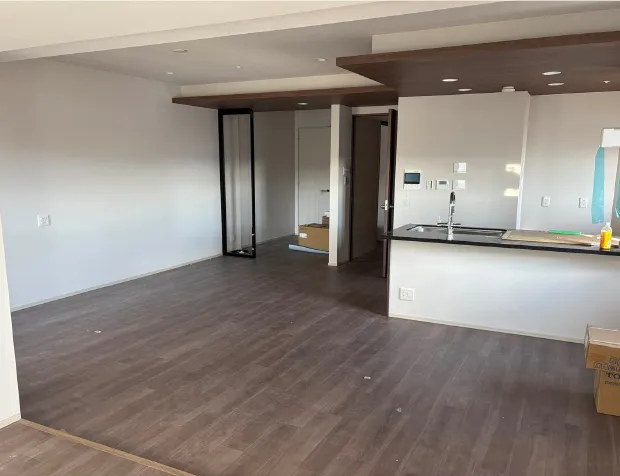

内装工事

2025/12/26

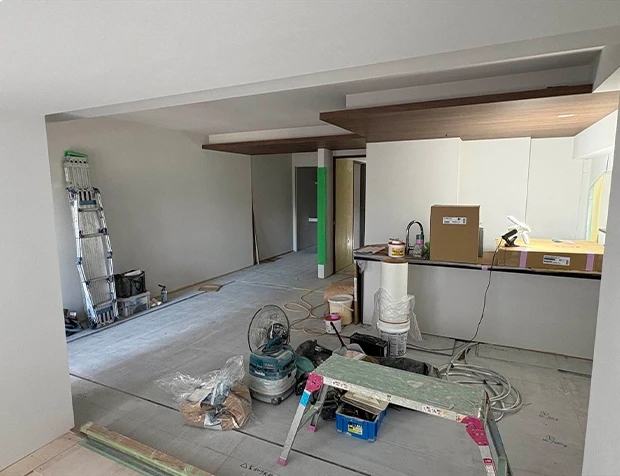

16階では設備器具取付の作業をしています。

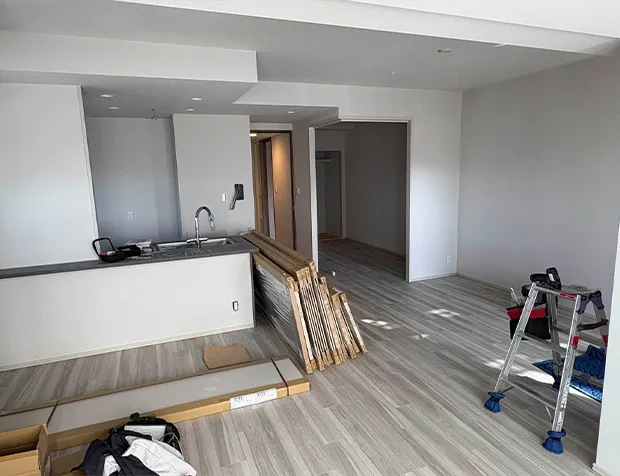

16階内装工事風景

内装工事

2025/12/26

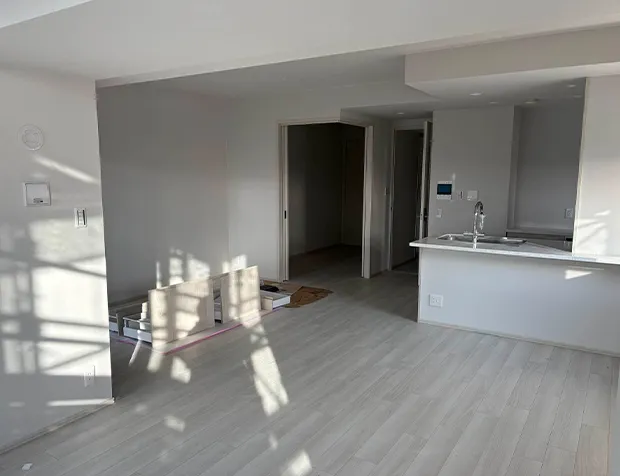

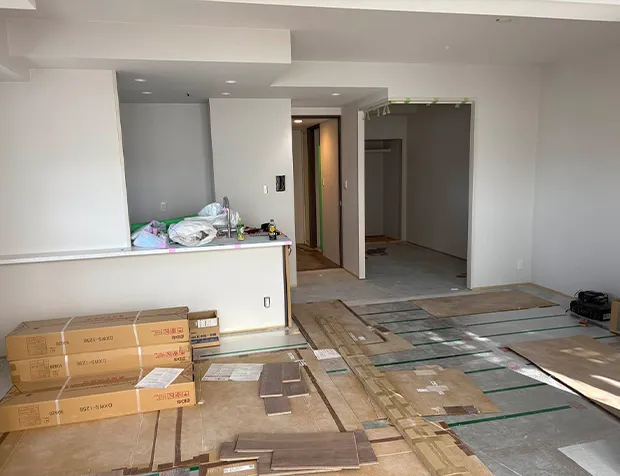

17階では建具の吊り込み作業をしています。

17階内装工事風景

内装工事

2025/12/26

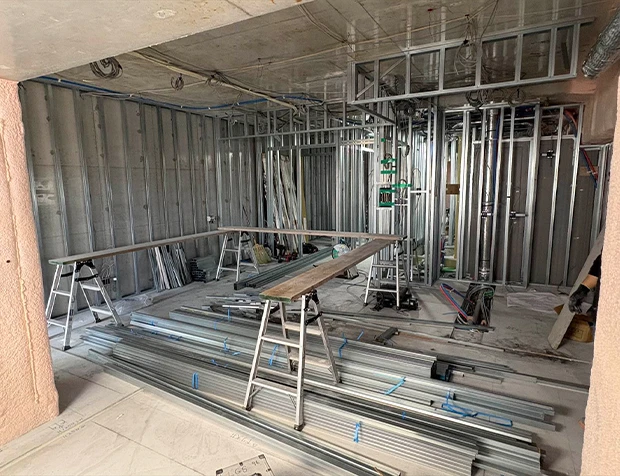

18階では建具の吊り込み作業をしています。

18階内装工事風景

内装工事

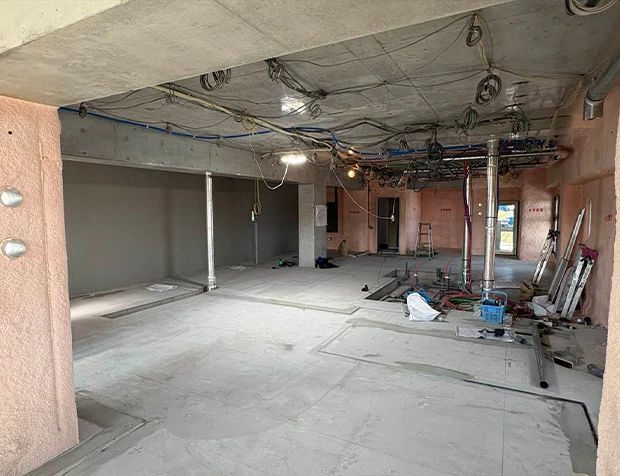

2025/12/26

19階ではフローリング貼りの作業をしています。

19階内装工事風景

内装工事

2025/12/26

20階ではクロス貼りの施工をしています。

20階内装工事風景

2025年11月

外観

2025/11/28

東面の外観です。南面以外の外部足場の解体をしています。雨が降ると、躯体と足場を繋ぐ「壁つなぎ」の補修が出来ないので解体作業がストップするのですが、幸いにも天候に恵まれて順調に作業出来ています。

東面の外観写真

外観

2025/11/28

西面の外観です。撮影の時点で9階くらいまで、建物が見えてきました。

西面の外観写真

外観

2025/11/28

現場を北側から見た全景写真になります。

北側の外観写真

検査関係

2025/11/4

住宅性能評価の中間検査がありました。今回は、躯体上棟のタイミングで、最上階の配筋と上層階の断熱材の確認検査で、問題ありませんでした。

検査風景

内装工事

2025/11/28

16階では建具の吊り込み作業をしています。

16階内装工事風景

内装工事

2025/11/28

17階ではフローリング貼りの作業をしています。

17階内装工事風景

内装工事

2025/11/28

18階ではクロス貼り作業をしています。

18階内装工事風景

内装工事

2025/11/28

19階ではボード張り作業をしています。

19階内装工事風景

内装工事

2025/11/29

20階ではユニットバスの設置が終わり、軽量鉄骨下地を進めています。

20階内装工事風景

屋根工事

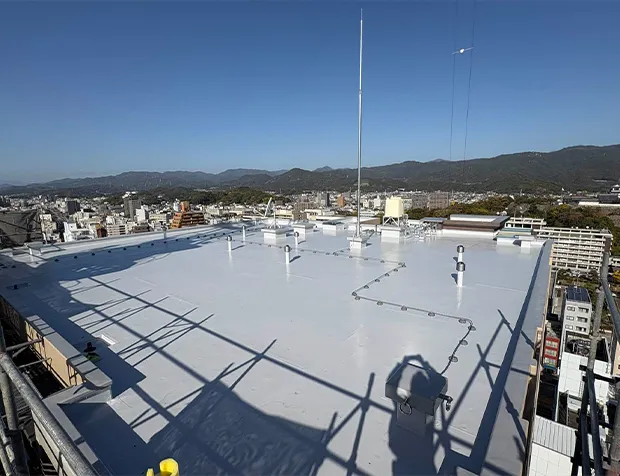

2025/11/28

屋上の防水が完了しました。南面以外の外部足場がなくなったので、非常に怖いです。

屋上の写真

2025年10月

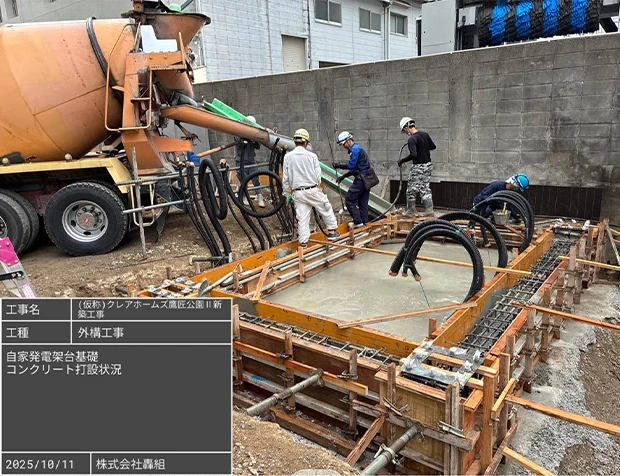

外構工事

2025/10/11

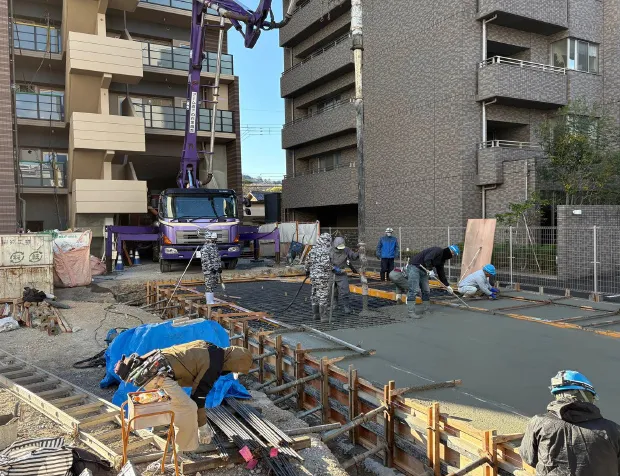

外構工事にも着手しています。この日は自家発電の架台基礎のコンクリートを打設しました。

外構工事風景

検査関係

2025/10/17

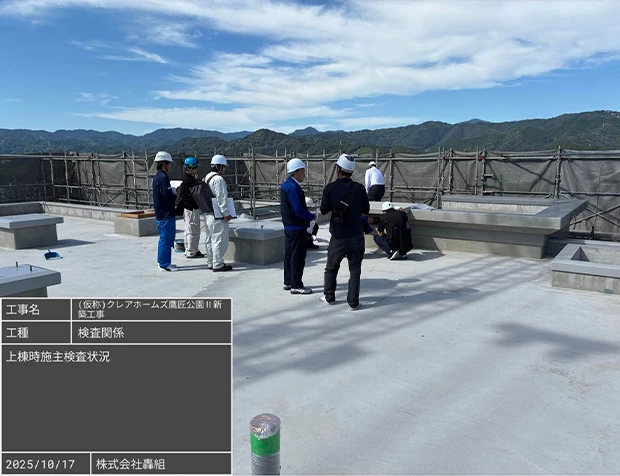

事業主による上棟検査を行いました。最上階から躯体の状況と、各階の仕上げ状況の確認を行いました。

検査実施風景

外観

2025/10/29

現場を南東側から見た全景写真になります。11月の最終週くらいから足場の解体が予定されているので、このシートの中では、それに向けて外壁、屋上の防水工事などを進めています。

外観写真

内装工事

2025/10/29

15階ではクロス貼りが完了し、床や巾木を施工しています。

15階内装工事風景

内装工事

2025/10/29

16階ではクロス貼りの施工をしています。

16階内装工事風景

内装工事

2025/10/29

17階ではボード張りの施工をしています。

17階内装工事風景

内装工事

2025/10/29

18階では軽量鉄骨下地を施工しています。

18階内装工事風景

内装工事

2025/10/29

19階ではセルフレベリングが完了し、墨出し作業をしています。

19階内装工事風景

内装工事

2025/10/29

20階では断熱材の施工が終わって、セルフレベリングの準備を進めています。

20階内装工事風景

屋根工事

2025/10/29

屋上では防水工事を行っています。周囲の足場の最上段には、雨が降っても外壁の施工が出来るようにブルーシートを設置しています。

屋根工事風景

2025年9月

外観

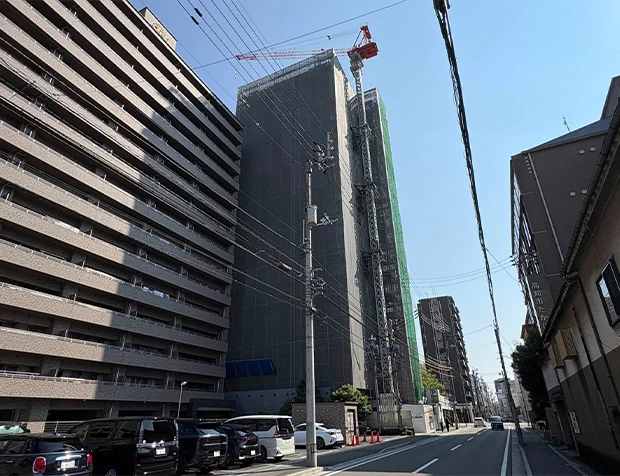

2025/9/30

最終階のコンクリート打設も完了して、外部足場も組上がりました。全体を通して、比較的天候に恵まれて順調に進捗しています。

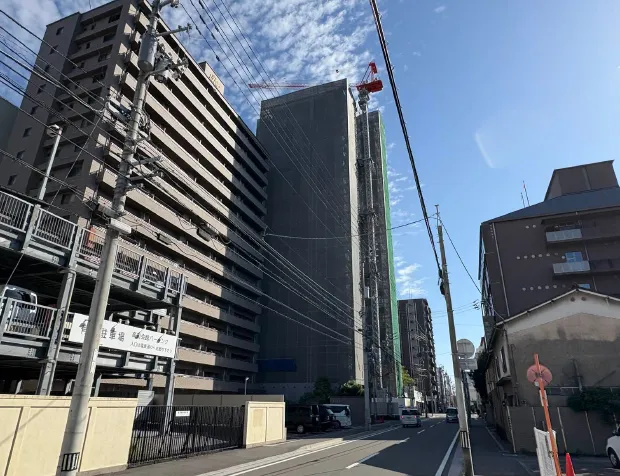

外観写真

躯体工事

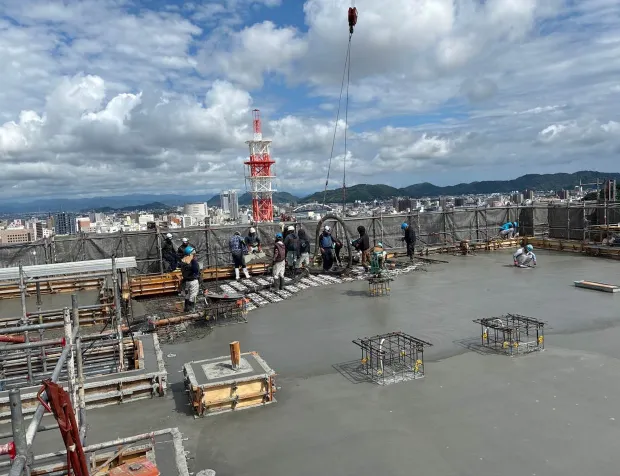

2025/9/19

R階の躯体コンクリートを打設しました。60mを超える高所にコンクリートをポンプ車で圧送することは、滅多にあることではないのですが、トラブルも無く、天候にも恵まれて無事打設することが出来ました。

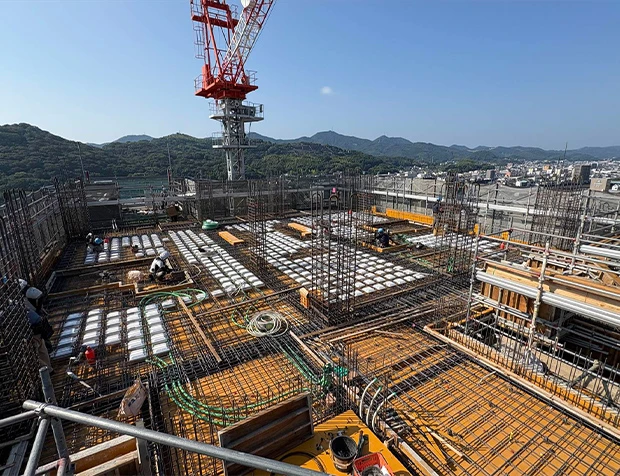

躯体工事風景

内装工事

2025/9/30

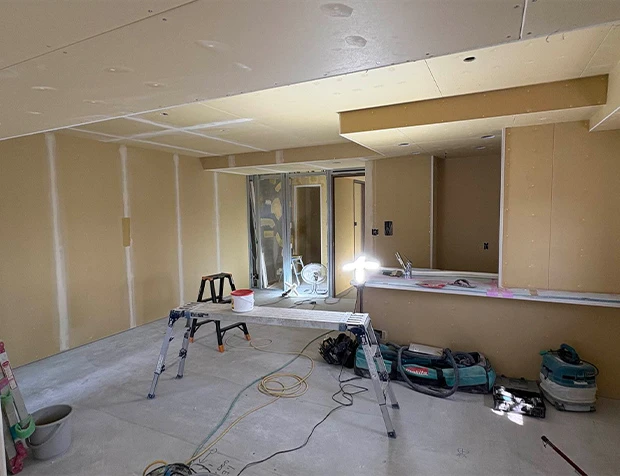

15階では石膏ボード張りが完了し、クロス貼り作業へと移行中です。

内装工事風景

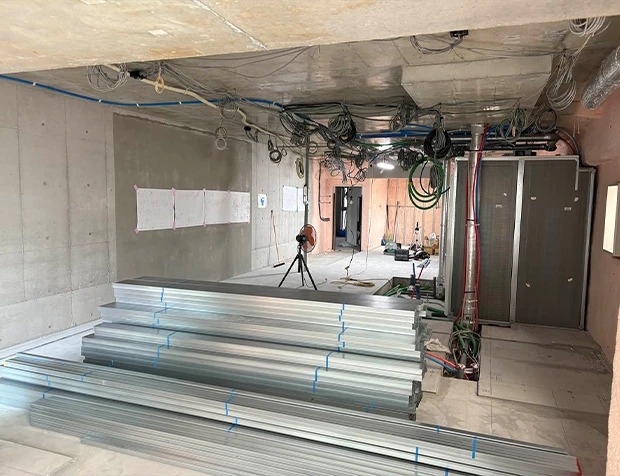

内装工事

2025/9/30

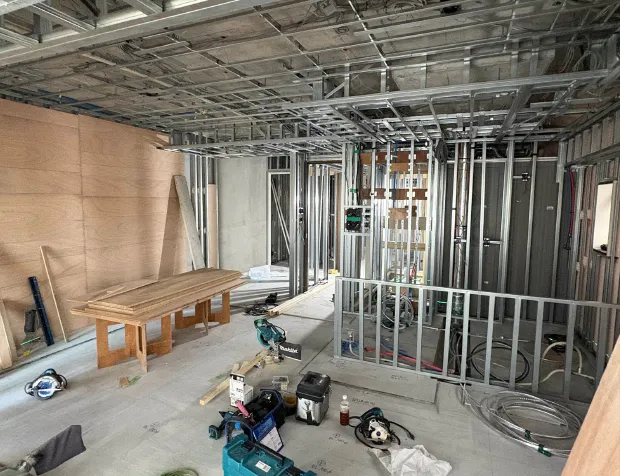

16階では間仕切り壁の軽量鉄骨下地を組み立てています。

内装工事風景

内装工事

2025/9/30

17階ではユニットバスの設置を行っています。

内装工事風景

内装工事

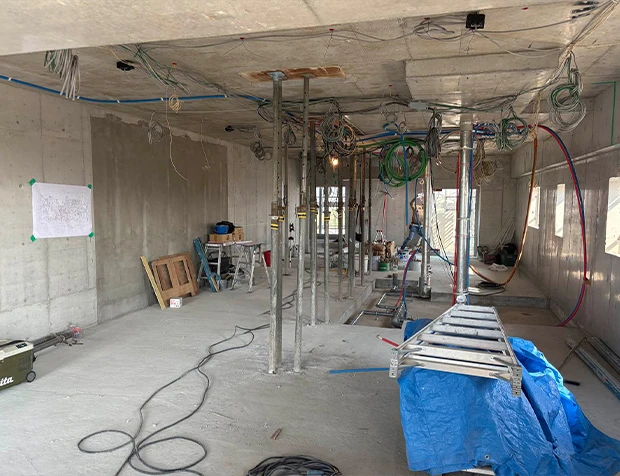

2025/9/30

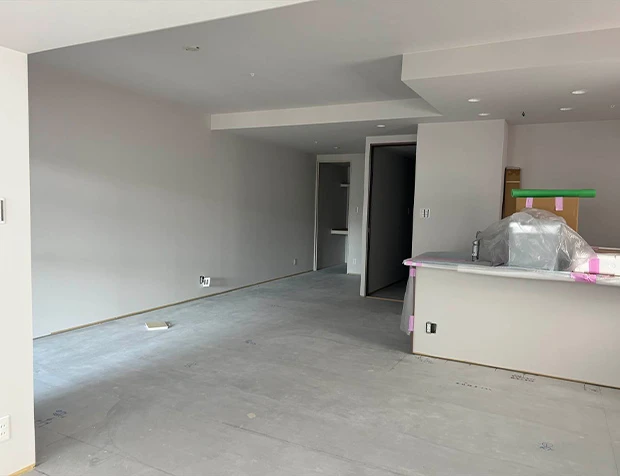

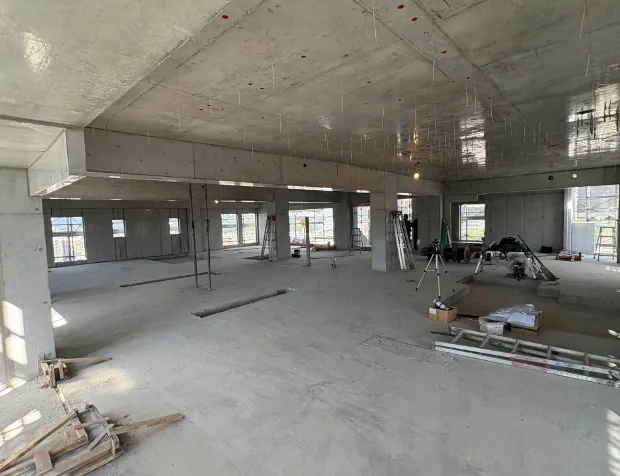

18階では設備の天井配線が終わりました。次は外壁廻りの断熱材吹付です。

内装工事風景

内装工事

2025/9/30

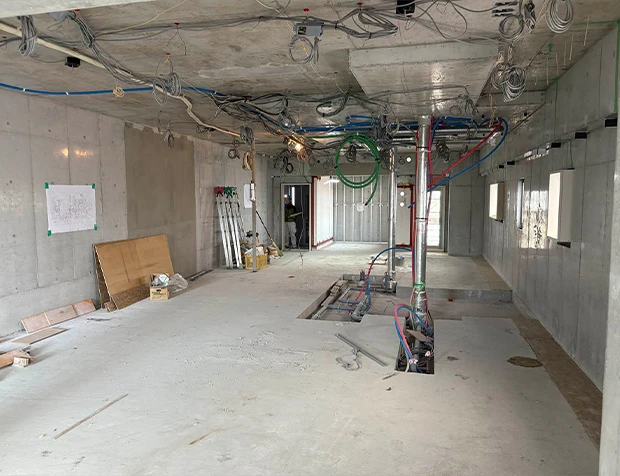

19階では外壁に使用するALCパネルが搬入されています。これからALCパネルを建てて、サッシ取付へと進めていきます。

内装工事風景

内装工事

2025/9/30

20階の状況です。コンクリート打設が終わって型枠を撤去し次の工程へ進む準備をしています。

内装工事風景

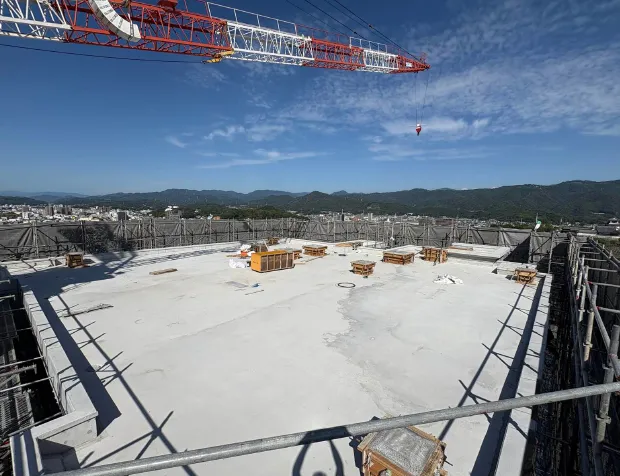

躯体工事

2025/9/30

最上階の躯体工ンクリートを打設しました。屋上部分の全景です。これから防水工事に着手していきます。

躯体工事風景

外観

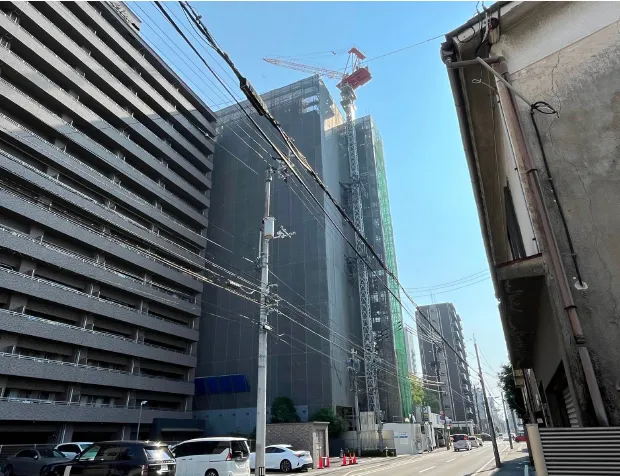

2025/9/30

屋上から鏡川方面向きの眺望です。

外観写真

2025年8月

外観

2025/8/30

外部足場は、次のコンクリート打設後に、2.7mの柱を継ぎ足すのみとなっており、ほぼ全容が見えるようになってきました。

外観写真

内装工事

2025/8/30

11階ではフローリング張りが完了し、建具や棚などの取付を残すのみとなっています。

内装工事風景

内装工事

2025/8/30

12階ではクロス貼りが完了し、フローリングに取り掛かろうとしています。このタイミングで照明器具やスイッチ類の取付を行います。

内装工事風景

内装工事

2025/8/30

13階ではクロス貼りを行っています。

内装工事風景

内装工事

2025/8/30

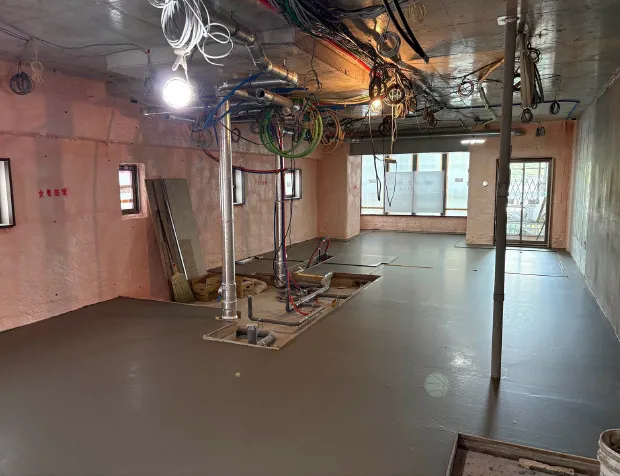

14階ではボード張りを行っています。

内装工事風景

内装工事

2025/8/30

15階では間仕切り壁の軽量鉄骨下地に着手しました。階数が高くなってきたので、材料を荷揚げするのも時間が掛かるようになってきました。

内装工事風景

内装工事

2025/8/30

16階では床レベリングに向けて準備を進めています。外壁のALCやサッシの取付は完了し、ウレタン断熱材の吹付を行います。

内装工事風景

内装工事

2025/8/30

17階では仕上げ工事前の天井配線などを行っています。

内装工事風景

躯体工事

2025/8/30

最上部では19階躯体工事で、コンクリート打設前準備をしています。写真に写っているのは20階の床です。

躯体工事風景

外観

2025/8/30

北側の電車通りからの外観です。

外観写真

2025年7月

検査

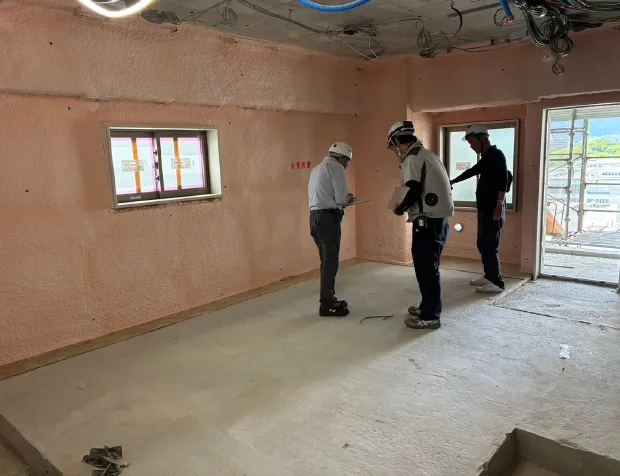

2025/7/10

住宅性能評価の中間検査を行いました。今回は、17階の床梁の配筋検査と中間階の断熱材の検査で特に指摘事項なく合格しました。

検査風景

外観

2025/7/31

17階躯体のコンクリートを打設して、18階の躯体工事を進めています。タワークレーンの支柱も最終3回目の延長を行いました。

外観写真

内装工事

2025/7/31

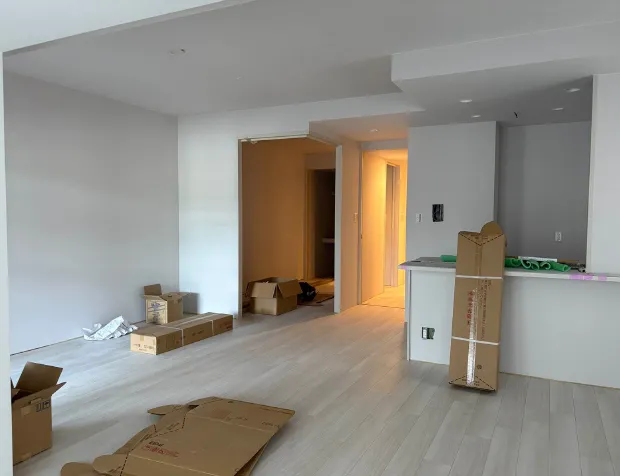

10階ではフローリングを施工しています。

10階内装工事風景

内装工事

2025/7/31

11階ではクロス貼りを行っています。

11階内装工事風景

内装工事

2025/7/31

12階ではボード張りを行っています。

12階内装工事風景

内装工事

2025/7/31

13階では間仕切り壁の軽量鉄骨下地を組み立てています。

13階内装工事風景

内装工事

2025/7/31

14階では床レベリングの作業をしています。写っている床部分は施工直後の為、まだ硬化しておらず入れません。

14階内装工事風景

内装工事

2025/7/31

15階では仕上げ工事前の天井配線などを行っています。

15階内装工事風景

躯体工事

2025/7/31

最上部では18階躯体工事で、壁の型枠を建て込んでいます。コンクリート打設も残すところ3回で、9月中には完了する予定です。出来るだけ台風が来ないことを願っています。

18階躯体工事風景

景観

2025/7/31

19階くらいから見える南向き(鏡川方面)の眺望です。

南向き眺望写真

2025年6月

外観

2025/6/30

15階躯体のコンクリートを打設して、16階の躯体工事を進めています。

外観写真

内装工事

2025/6/30

8階ではフローリングを施工しています。この後は、巾木を取り付けて建具を吊り込めば、概ね完成です。

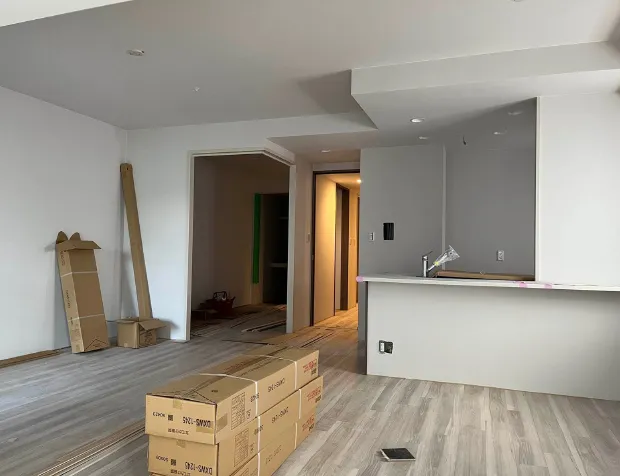

8階内装工事風景

内装工事

2025/6/30

9階ではクロス貼りを行っています。

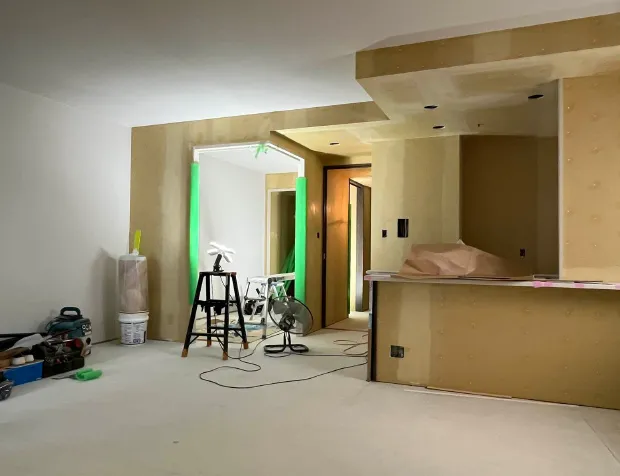

9階内装工事風景

内装工事

2025/6/30

10階ではボード張りを行っています。この部屋はほぼ完了し、キッチンなどの住設機器は設置されるのを待っている状態です。

10階内装工事風景

内装工事

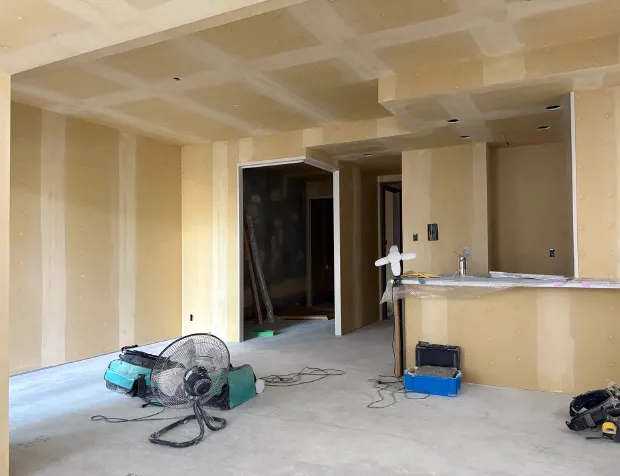

2025/6/30

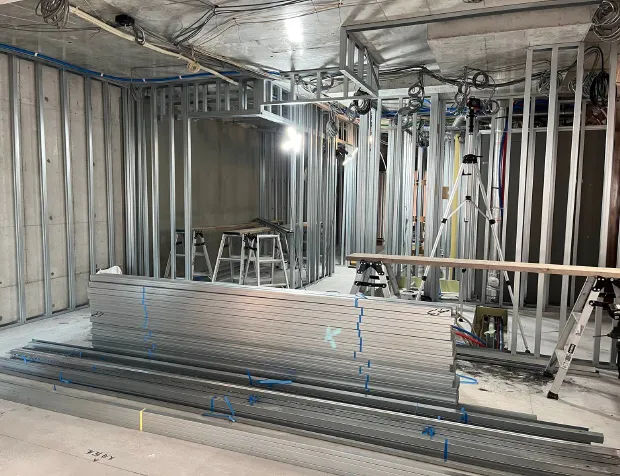

11階では間仕切り壁の軽量鉄骨下地を組み立てています。オプション工事などで、同じように見えて少しずつ違っていますので慎重に作業しています。

11階内装工事風景

内装工事

2025/6/30

12階では床レベリングが完了して墨出し作業をしています。

12階内装工事風景

内装工事

2025/6/30

13階では仕上げ工事前の天井配線などを行っています。写真中央のパイプは、コンクリートの強度が条件を満たすまで外せない為、それがある状態でも出来ることを先行して進めています。

13階内装工事風景

躯体工事

2025/6/30

最上部では16階躯体工事で、壁の型枠を建て込んでいます。6月は雨が多くて大変な時期でした。梅雨が明けたので本格的な夏場の過酷な時期に突入です。熱中症に注意して作業を進めます。

躯体工事風景

景観

2025/6/30

大体17階~18階くらいから見える北向き(高知城方面)の眺望です。周囲のビルの高さはほとんど超えたので、遮るものは無くなってきました。

北向き眺望写真

景観

2025/6/30

17階~18階くらいから見える南向き(鏡川方面)の眺望です。毎年夏に開催される花火大会は、正面の山麓から打ち上げを行います。

南向き眺望写真

2025年4月

検査関係

2025/4/17

第2回目の内装検査を行いました。今回の検査は、主に2階3階の完成した部屋を重点的にチェックしています。上階で間違いが起こらないように様々な項目を確認しています。

検査実施風景

内装工事

2025/4/30

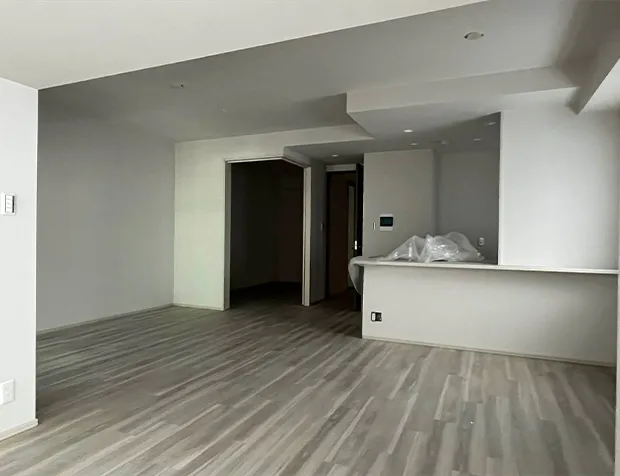

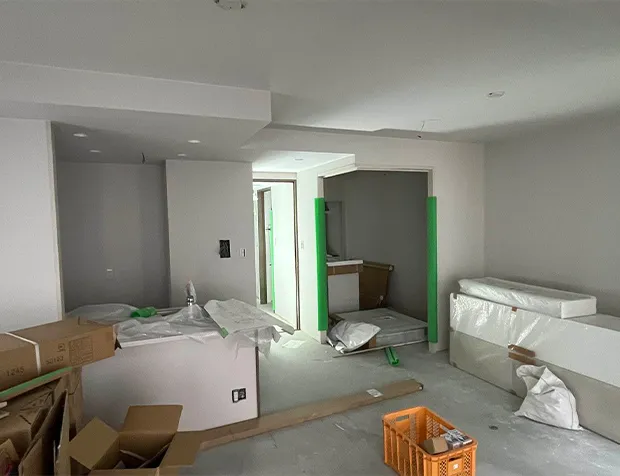

3階は仕上げ工事完了しました。以降はお引渡しまでの間にキズ等を付けない様に、施錠をして入出管理を行います。

3階内装工事風景

内装工事

2025/4/30

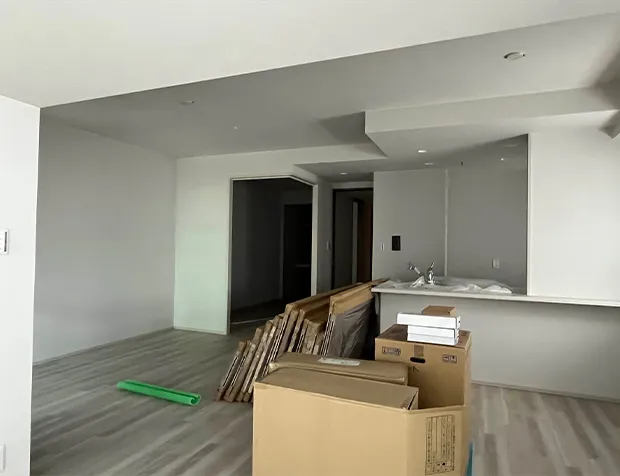

4階ではフローリング貼りが完了し、建具扉を吊り込めば完成というところまできています。

4階内装工事風景

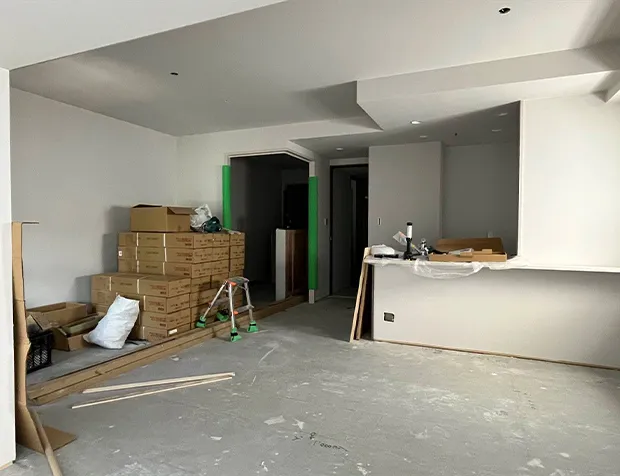

内装工事

2025/4/30

5階ではクロス貼りが完了し、フローリング貼り作業に入っています。

5階内装工事風景

内装工事

2025/4/30

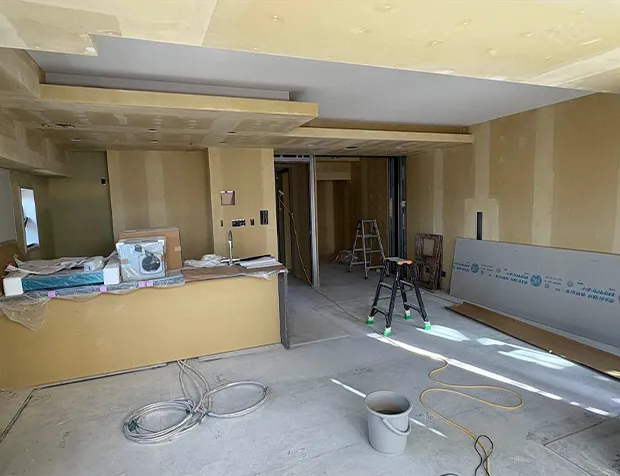

6階では石膏ボード張りが完了し、クロス貼り作業に入りました。

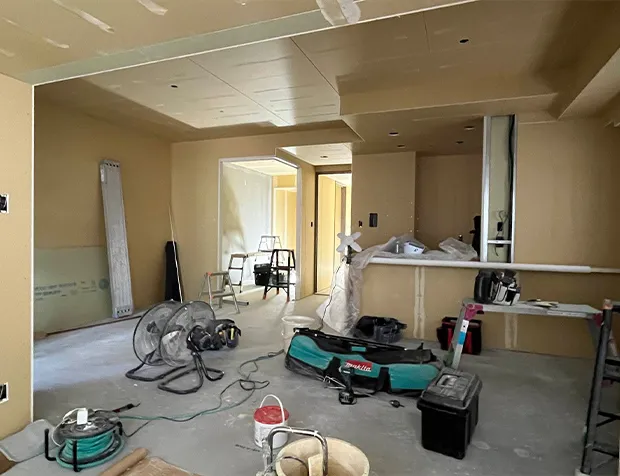

6階内装工事風景

内装工事

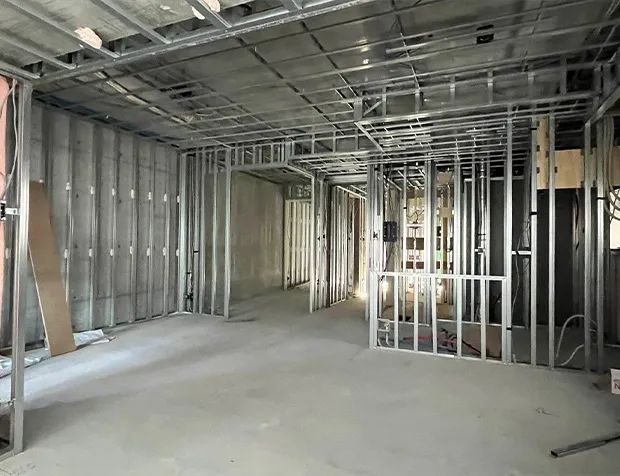

2025/4/30

7階では軽量間仕切り工事が完了しました。職人さんたちも慣れてきて早く終わるようになってきました。

7階内装工事風景

内装ユニット工事

2025/4/30

8階ではユニットバスの設置が完了し、軽量間仕切り工事の準備が整いました。

8階内装工事風景

躯体工事

2025/4/30

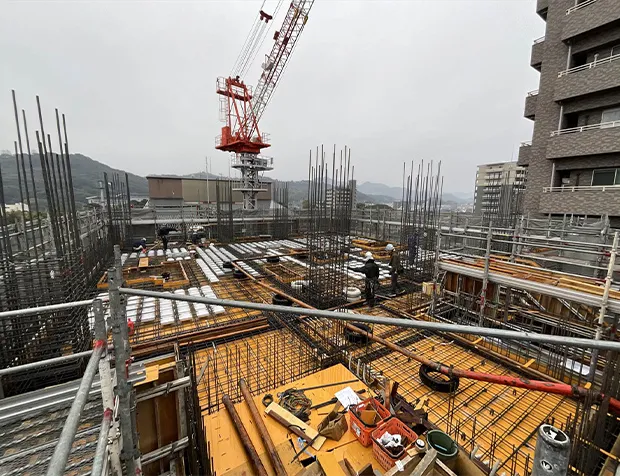

最上部では12階躯体工事で、コンクリートに向けて準備を進めています。日によっては少し暑いくらいで、空調服も登場し始めました。熱中症に気を付けて作業を進めます。

躯体工事風景

躯体工事

2025/4/30

足場の頂上に立つと約14階くらいの目線になります。周囲の建物の高さを超えてきて、鏡川が見えるようになってきました。

足場の頂上からの風景

全景

2025/4/30

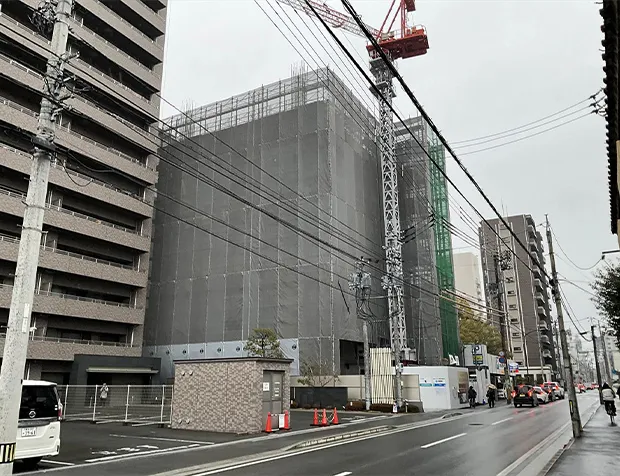

現在12階躯体工事を進めています。気温も暖かくなってきて作業しやすく順調に進んでいます。

全景の写真

2025年3月

鉄筋工事

2025/3/18

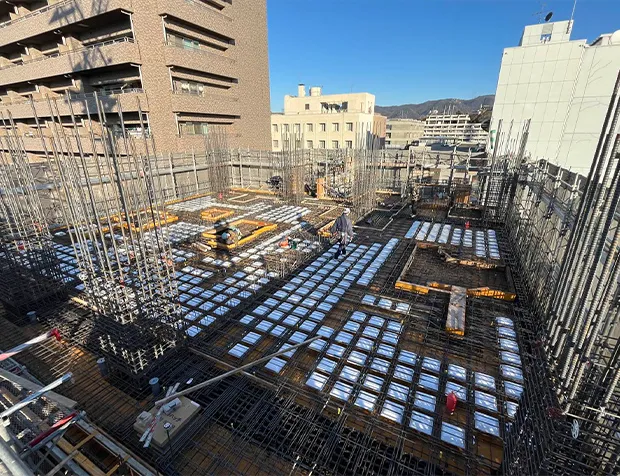

10階の床梁の配筋検査を行いました。本数、径、ピッチなどの項目に間違いがないかチェックしています。

鉄筋工事実施風景

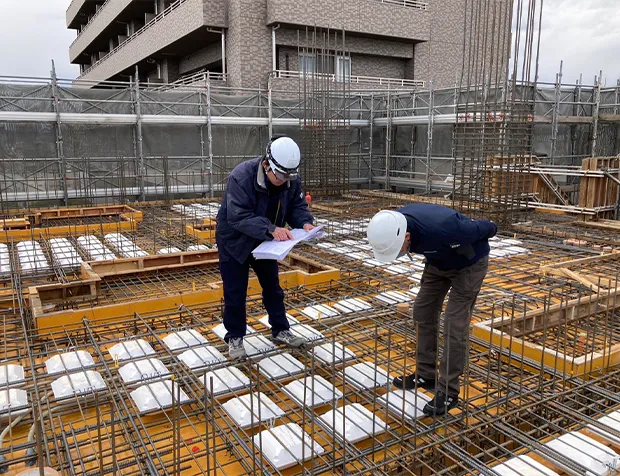

鉄筋工事

2025/3/18

施工自主検査、設計配筋検査の後に、住宅性能評価の中間検査を行いました。第三者機関の日本ERI様による検査で、指摘事項なく合格しました。

鉄筋工事実施風景

コンクリート工事

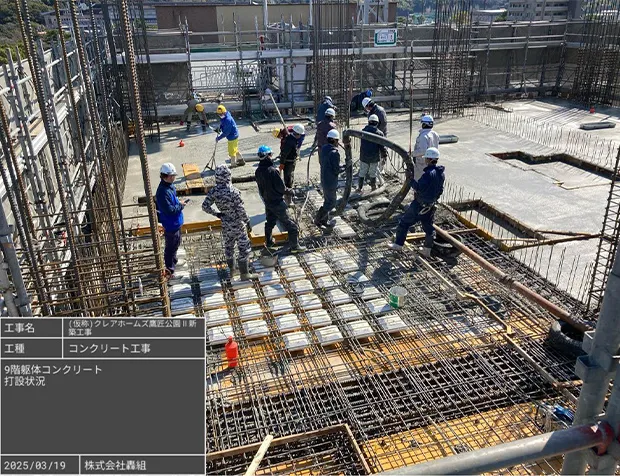

2025/3/19

9階躯体コンクリートの打設を行いました。寒さも和らいできて、天候にも恵まれました。

コンクリート工事実施風景

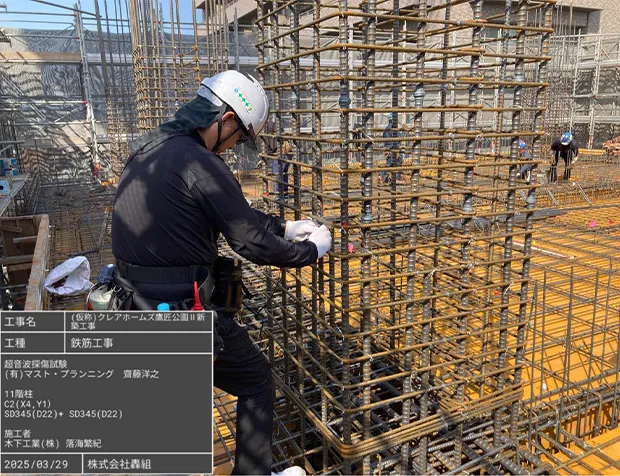

鉄筋工事

2025/3/29

11階柱主筋の継手部の超音波探傷試験を行いました。19mm以上の鉄筋の継手は、圧接継手と呼ばれる手法で継いでいきます。その継手部に不具合が無いかを、超音波で検査しています。

鉄筋工事実施風景

内装工事

2025/3/31

2階ではフローリング貼りが完了し、衛生器具や扉などを吊り込んでいます。それが終わると、施工、設計、事業主それぞれが検査を行います。

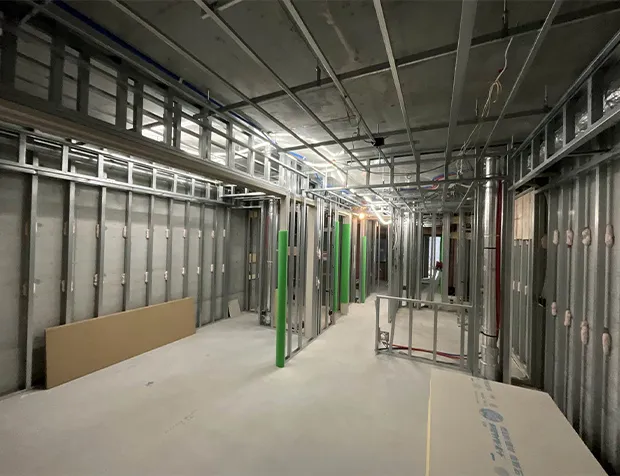

内装工事実施風景

内装工事

2025/3/31

3階ではクロス貼り工事が完了し、照明器具やスイッチ類を取り付けています。それが完了すると、床のフローリング貼りに移ります。

内装工事実施風景

内装ユニット工事

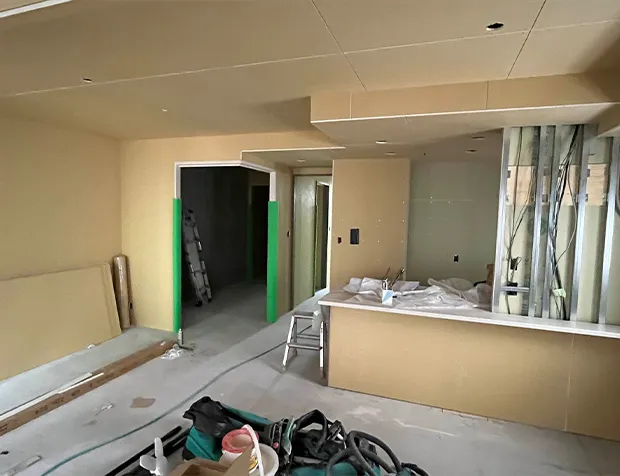

2025/3/31

4階では石膏ボード張りが完了し、クロス貼りの準備が整いました。

内装ユニット工事実施風景

内装工事

2025/3/31

5階ではLGS(内装間仕切り下地)が完了し、石膏ボードを張る準備が整いました。

内装工事実施風景

躯体工事

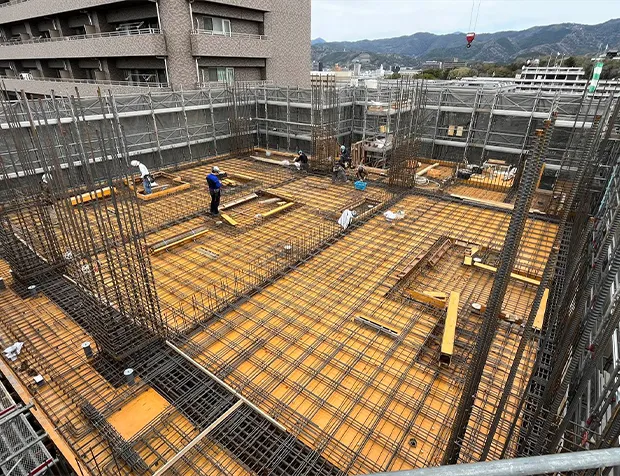

2025/3/31

10階躯体のコンクリート打設前準備を行っています。今回も打設予定日は晴れ予報ですので、順調に打設出来るかと思います。

躯体工事実施風景

全景

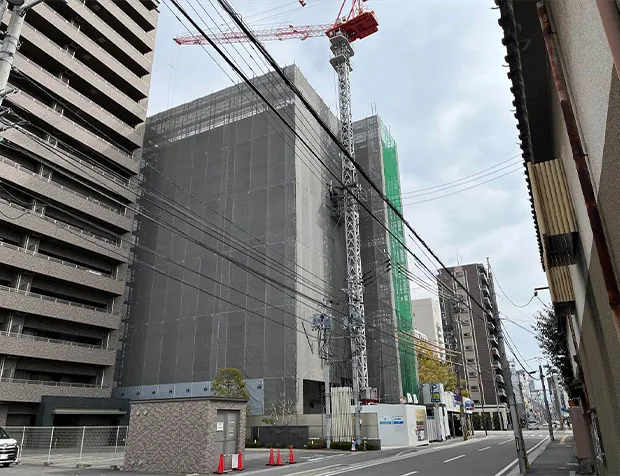

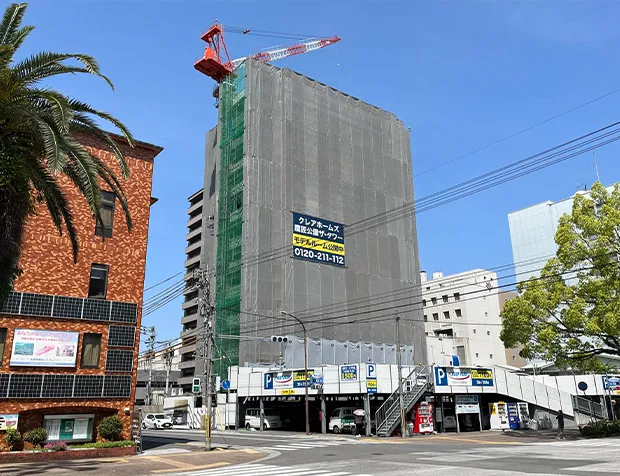

2025/3/31

現在10階躯体工事を進めています。1回目のタワークレーンクライミング作業を行って、支柱を11m延長しました。全体の約半分の高さに達して、工事も折返しを迎えました。

全景の写真

2025年2月

鉄筋工事

2025/2/10

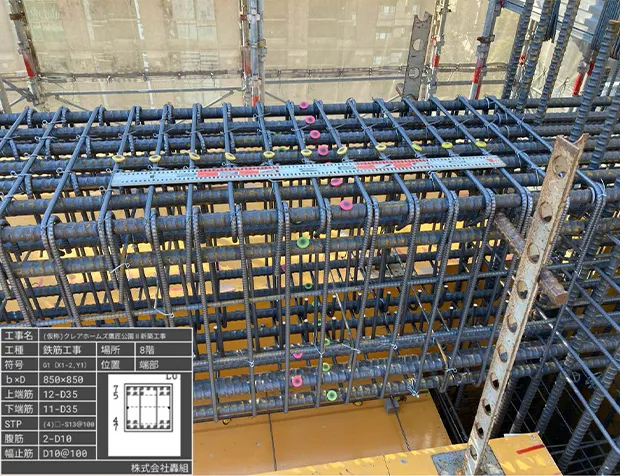

8階の床梁の配筋作業を行っています。本数、径、ピッチなどに間違いがないかチェックしながら作業を進めます。

鉄筋工事実施風景

左官工事

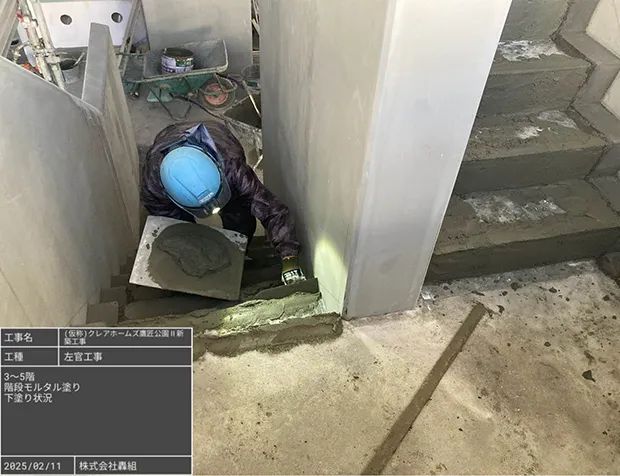

2025/2/11

階段のモルタル塗り仕上げを行っています。当たり前に通っている階段ですが、こういったモルタル塗りが出来る職人さんも高齢化によって少なくなってきています。貴重な存在です。

左官工事実施風景

コンクリート工事

2025/2/15

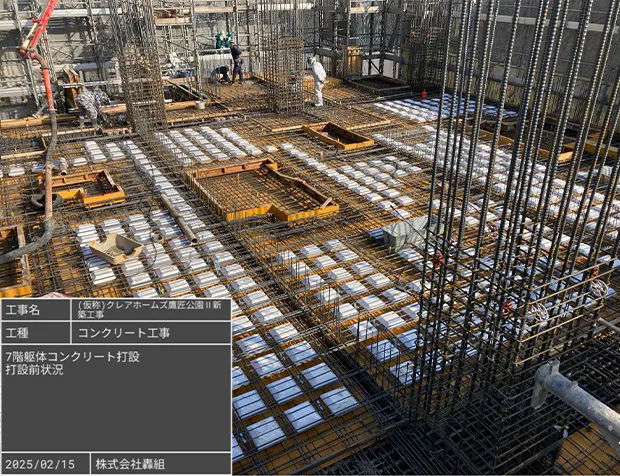

7階躯体コンクリートの打設準備が整いました。天候にも恵まれて絶好の打設日よりです。

コンクリート工事実施風景

内装工事

2025/2/26

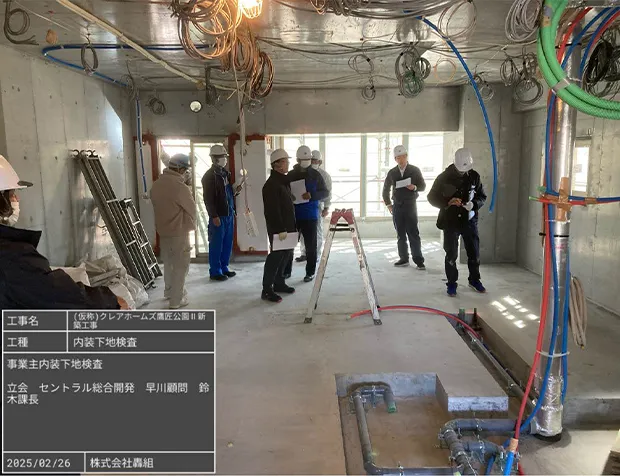

内装下地中間検査を行いました。施工、設計、事業主がそれぞれ検査を行います。ここで問題が無ければ、次工程(上階)の工事に進んでいきます。

内装工事実施風景

内装工事

2025/2/28

2階では石膏ボード張りが完了し、クロス貼りの準備が整いました。

内装工事実施風景

内装工事

2025/2/28

3階ではLGS(内装間仕切り下地)が完了し、石膏ボードを張る準備が整いました。

内装工事実施風景

内装ユニット工事

2025/2/28

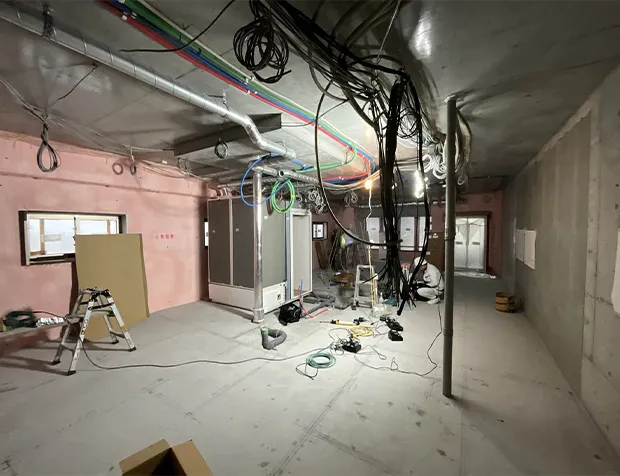

4階のセルフレベリングが完了し、ユニットバスを設置しています。それが終われば、内装間仕切り工事に着手します。

内装ユニット工事実施風景

内装工事

2025/2/28

6階ではコンクリートの強度が出るまで、サポートと呼ばれる支柱を残した状態で、設備配管などを行っています。

内装工事実施風景

躯体工事

2025/2/28

8階躯体のコンクリート打設前準備を行っています。この階からは、コンクリート打設ポンプのブームが届かなくなってきたので、地上から配管で打設する方法に切り替わります。

躯体工事実施風景

全景

2025/2/28

現在8階躯体工事を進めています。8階のコンクリートを打設したら、本体建物から控えを取ってタワークレーンの支柱を継ぎ足して上に上げる作業を行います。

全景の写真

2025年1月

断熱工事

2025/1/6

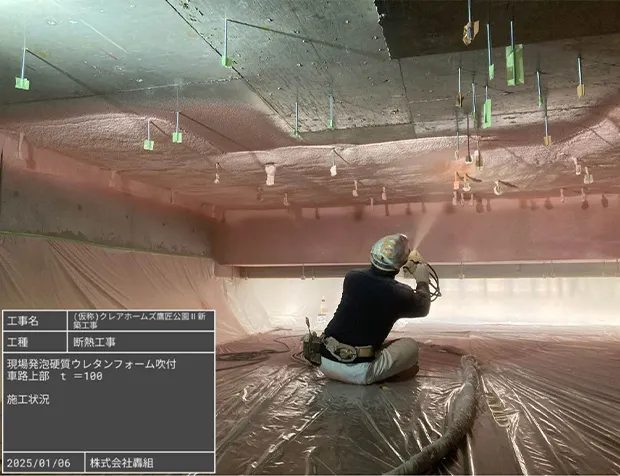

3階の床下部分に断熱の為のウレタンフォームを吹き付けています。ZEH対応の為、厚さ100mmとなっており、非常に厚いので吹きムラが出来ない様に何度も厚さを確認しながら慎重に作業しています。

断熱工事実施風景

内装工事

2025/1/15

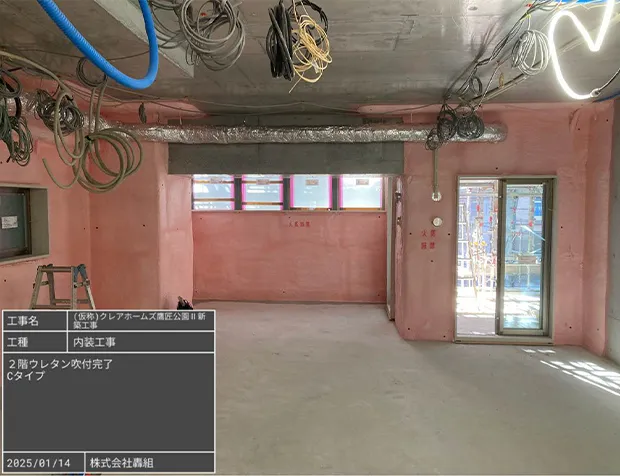

2階の外壁廻りの断熱の為のウレタンフォーム吹付が完了しました。ピンク色に見える部分がウレタンフォームを吹き付けている部分です。

内装工事実施風景

左官工事

2025/1/17

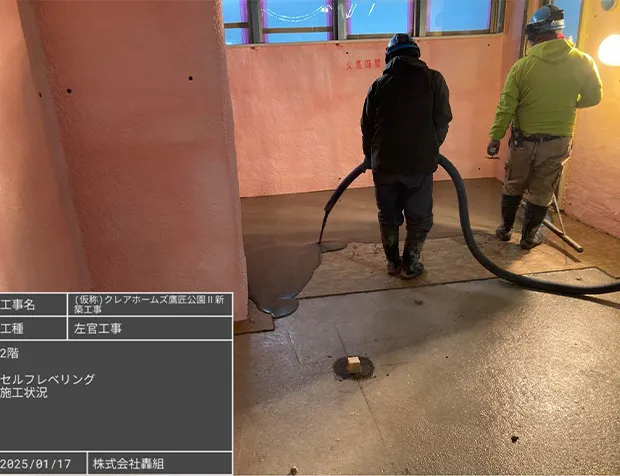

2階の床セルフレベリングを行っています。名前の通りセルフレベリングの材料は、粘度が低く水のような材料で、流し込むと、水平な状態で硬化します。

左官工事実施風景

仮設工事

2025/1/20

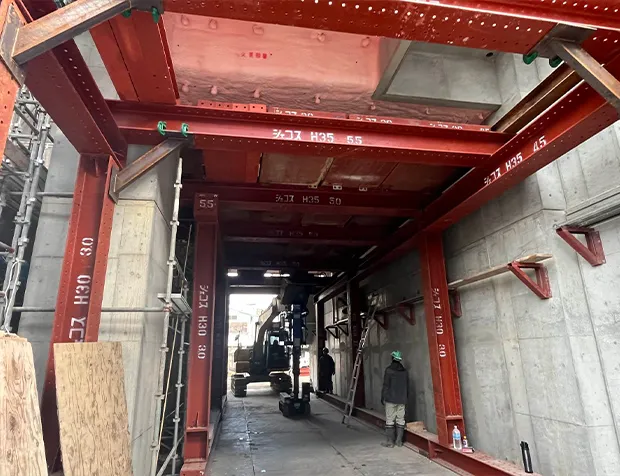

コンクリートの強度が出るまで3階の床を支える為に設置していた構台を撤去しています。仮設用の鉄骨で出来ていて、部材1つが重いので事故の無いように慎重に作業しています。

仮設工事実施風景

内装工事

2025/1/21

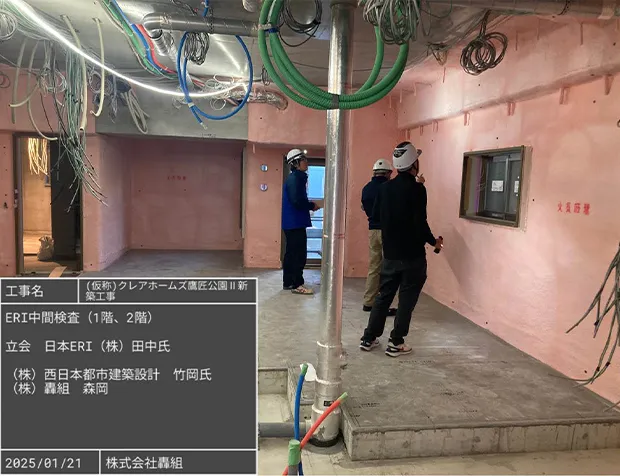

2階の部屋内の断熱材の検査をしています。分譲マンションの工事では、工事の定められた工程で、第三者機関であるERIの中間検査があり、今回は断熱材の厚みの検査を行いました。

内装工事実施風景

外壁工事

2025/1/30

4階の外壁ALCパネルを施工しています。構造に関わらない壁は、ALC(軽量気泡コンクリート)パネルになっており建物の軽量化に貢献しています。

外壁工事実施風景

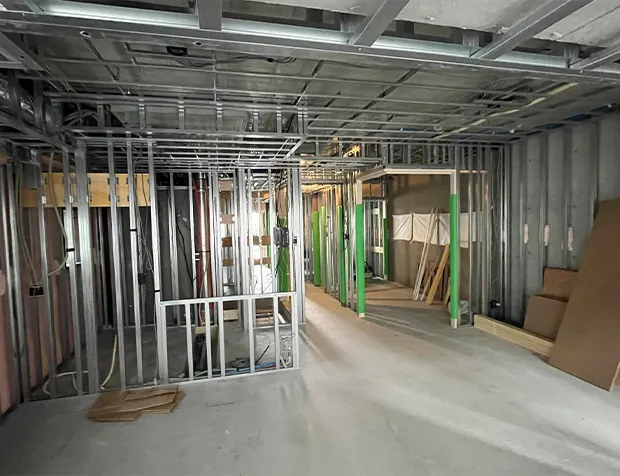

内装工事

2025/1/30

2階のセルフレベリングとユニットバス設置が完了し、間仕切り壁の内装工事に着手しました。

内装工事実施風景

鉄筋工事

2025/1/30

6階躯体(7階床)の配筋作業が完了し、コンクリートを打設する準備が整いました。配筋検査を受けたのちに、コンクリートを打設します。

鉄筋工事実施風景

コンクリート工事

2025/1/31

6階躯体(7階の床)のコンクリートを打設しています。このところ雨が降らず天候にも恵まれており、順調に打設できました。

コンクリート工事実施風景

全景

2025/1/30

現在6階躯体工事を進めています。現在の足場の一番高い部分は、地上20mくらいになります。

全景の写真

2024年12月

鉄筋工事

2024/12/4

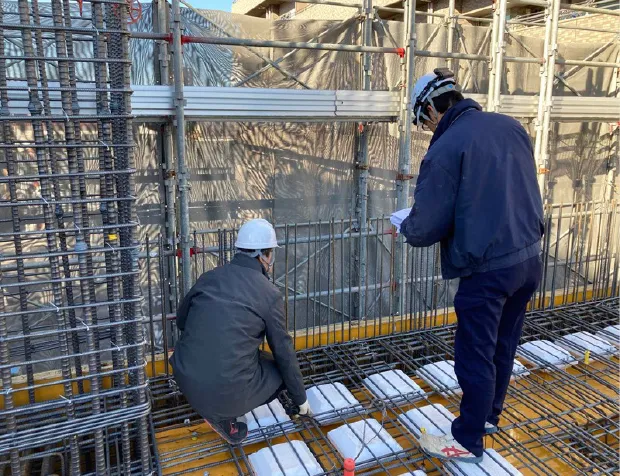

3階躯体配筋検査を行っています。所定の径、位置、本数などを監理者立会の元、検査を行い合格すればコンクリート打設に移ります。

躯体配筋検査実施風景

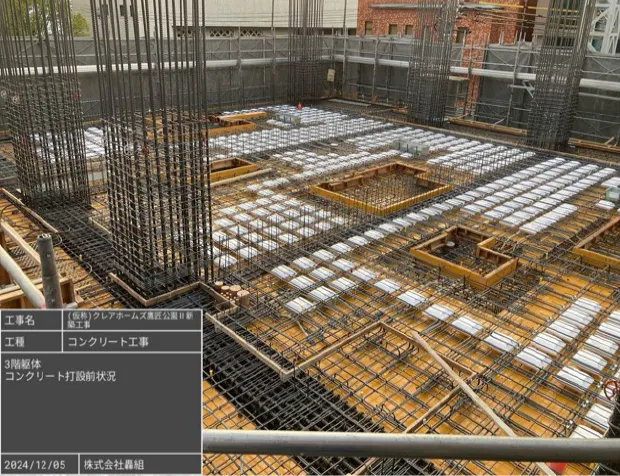

型枠工事

2024/12/5

3階躯体の型枠、鉄筋、ボイドなどの工程が全て完了し、コンクリートを流し込む直前の状態です。

型枠組立作業実施風景

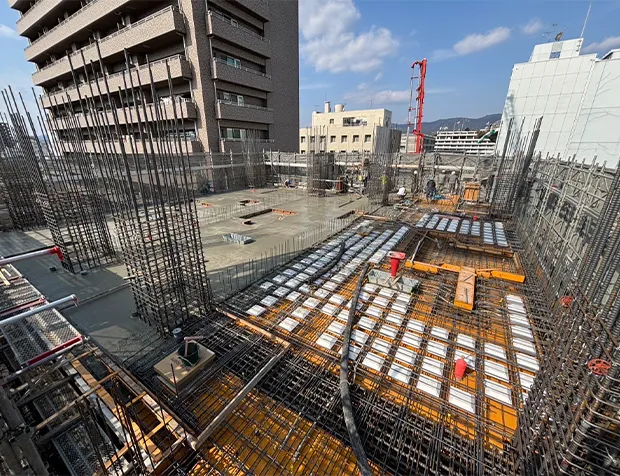

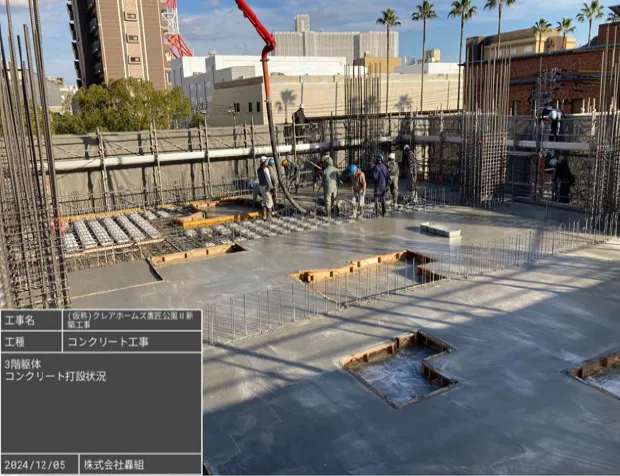

コンクリート工事

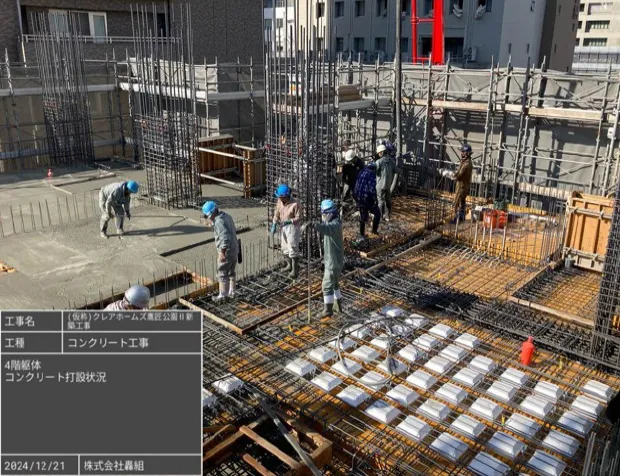

2024/12/5

3階躯体(4階の床)のコンクリートを打設しています。設計基準強度42Nという、非常に高強度な配合になります。

コンクリート打設作業風景

鉄筋工事

2024/12/7

4階の柱、壁の配筋が完了し、監理者による配筋検査を行っています。

配筋検査実施風景

鉄筋工事

2024/12/14

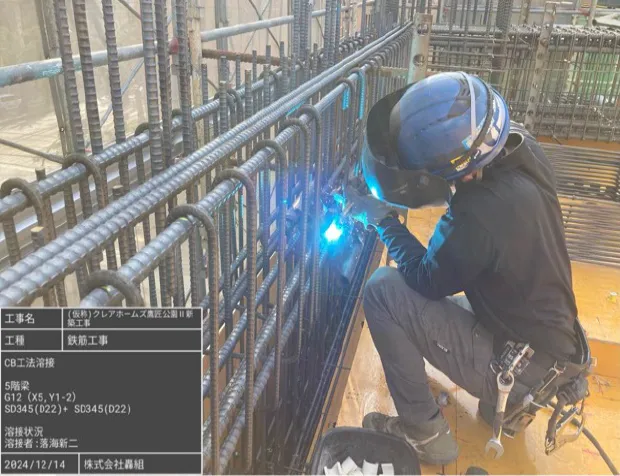

梁の主筋を繋ぎ合わせています。柱の主筋とは異なり溶接にて鉄筋を接合させていきます。

溶接作業風景

鉄筋工事

2024/12/14

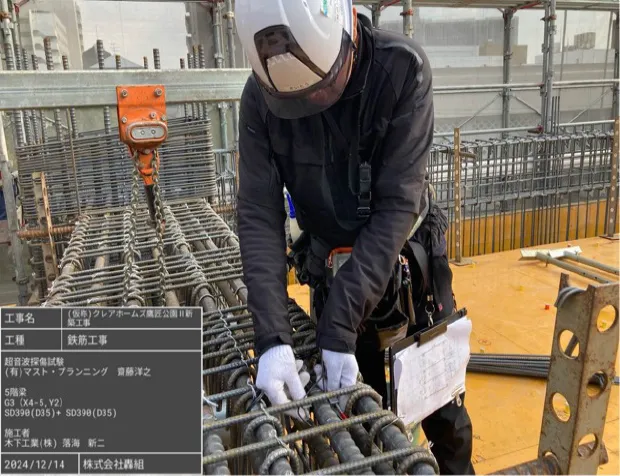

梁の主筋の溶接継手部分の超音波探傷試験を行っています。

超音波探傷試験実施風景

コンクリート工事

2024/12/21

4階躯体(5階の床)のコンクリートを打設しています。気温によるコンクリート強度の補正が、冬場の補正になって前回よりもさらに高強度のコンクリートを流し込んでいます。

コンクリート打設作業風景

全景

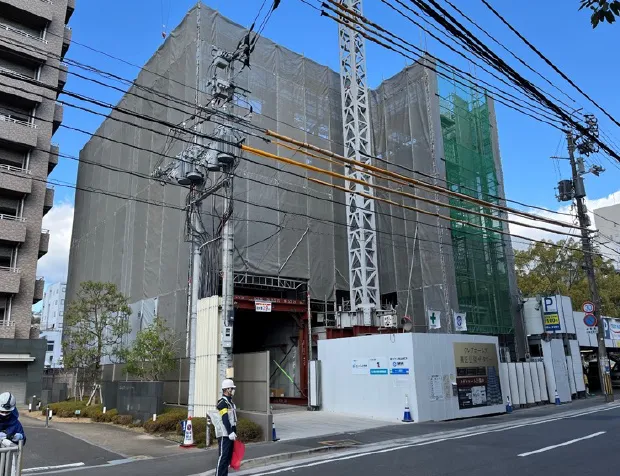

2024/12/26

現在5階躯体工事を進めています。現在の足場の一番高い部分は、地上17mくらいになります。最上階では60mを超えますが、徐々に高くなってきています。

躯体工事全景

2024年11月

鉄筋工事

2024/11/29

3階の躯体工事をおこなっています。柱の鉄筋を『圧接』という作業で鉄筋同士を繋げています。専用のバーナーにて鉄筋を熱しながら圧力を加え施工していきます。鉄筋の中心温度は約1,200℃にも達します。

鉄筋工事実施風景

鉄筋工事

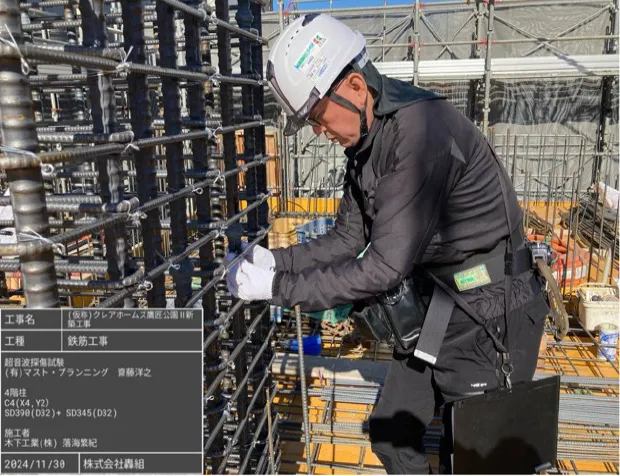

2024/11/30

先程の圧接箇所は目視にて外観検査も実施しますが、専用の検査機器を用いて『超音波探傷検査』も実施します。超音波探傷検査では、目視では確認出来ない圧接接合部内部に欠損がないか検査することが出来ます。

超音波探傷検査実施風景
